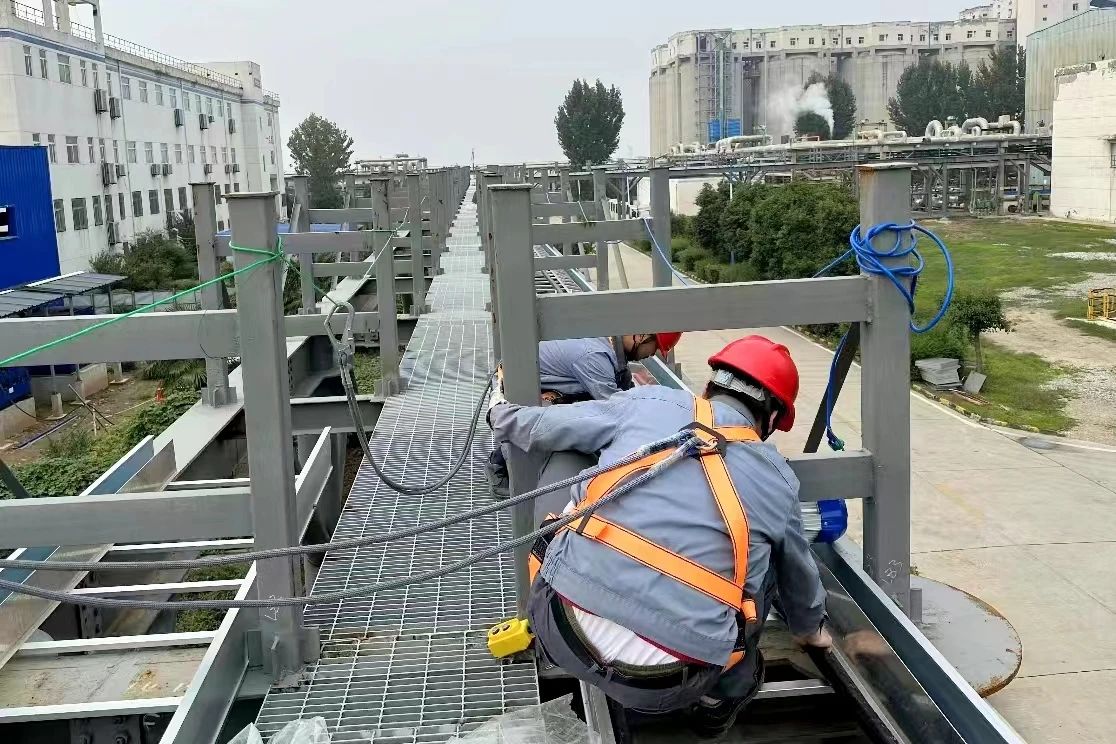

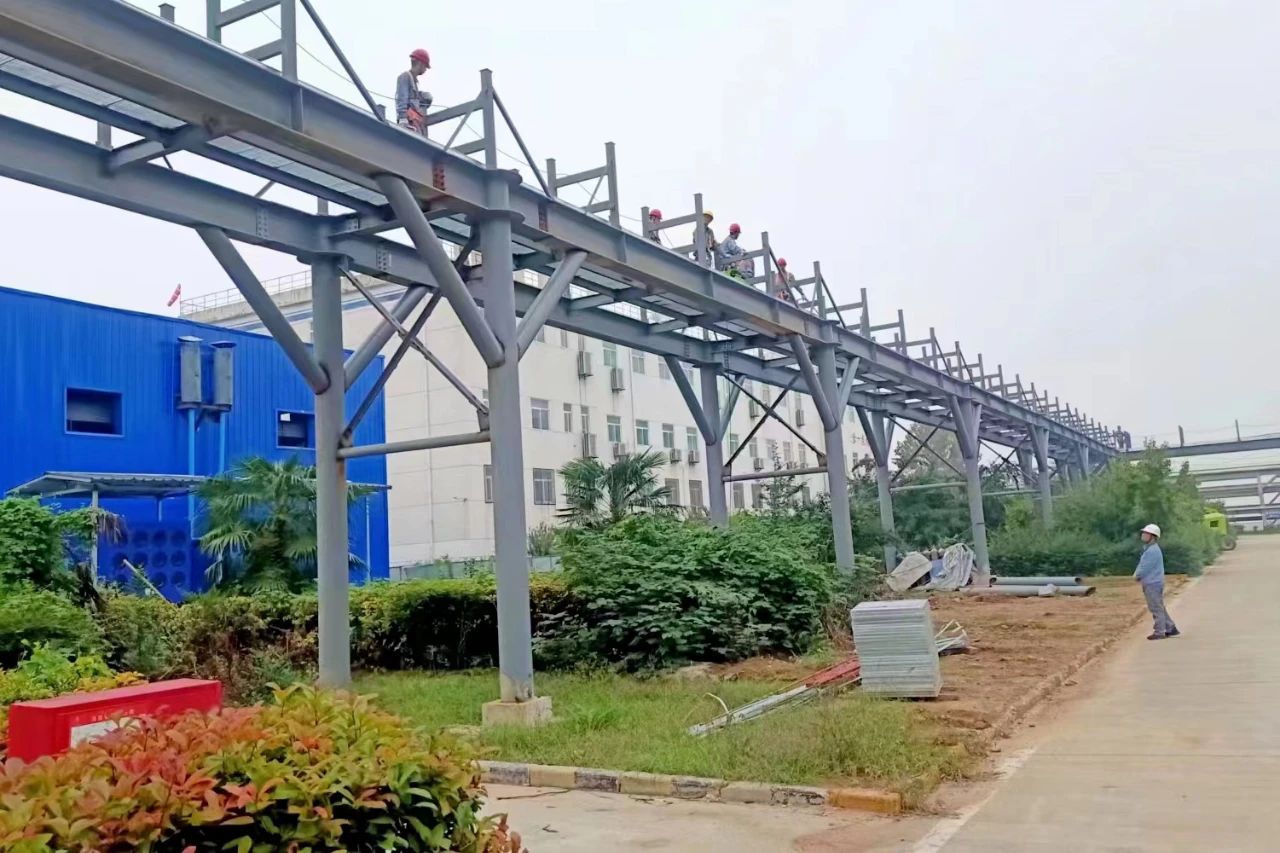

10月19日18時15分,隨著作業人員將最后一根電纜順利敷設進301總變,標志著在接連奮戰數日后,電儀分廠順利完成301至302E電源電纜敷設。目前,電儀分廠正加緊制作電纜頭,完成耐壓試驗等測試,確保電纜投運順利完成。 據悉,電儀分廠針對此次敷設電纜嚴格制定敷設方案,在保證生產正常運行的情況下,抽調五十多名黨員和骨干人員投入到作業中,保質保量地完成電纜敷設任務。此次電纜型號為ZR-YJV62-1*400,單根長度為550米,共計12根,全長6600米,已全部在電纜橋架敷設。 10月12日13時30分,全體作業人員穿戴整齊接受施工前的安全教育及安全檢查,隨即按照事先制定好的敷設方案開始作業。圍繞著電纜盤,四名作業人員配合著使力,將電纜順著電纜盤轉動方向慢慢引出,通過電纜輸送滑輪的助力送至橋架;其余作業人員按照電纜走向固守各自點位上,在對講機內“1#輸送機開機、2#輸送機開機……”的指令聲中一根根電纜被敷設到位。因此次電纜敷設路程長,橋架室舊電纜較多,作業人員緊密配合,依靠人力緩慢將電纜往前輸送,保障了運行電纜安全。 為確保電纜敷設保質保量地安全完成,電儀分廠科學部署安全生產工作,時刻注意天氣的變化,合理安排作業時間,進入秋季降雨增多,對電纜敷設工作造成了較大影響,分廠項目負責人雨后多次登上橋架觀測,待不存在濕滑等危險因素時召集作業人員開始作業,以提高工作效率;保障施工安全,項目負責人及安全員全程巡視提醒,嚴禁施工人員違反登高作業規范,切實消除各類違章和事故隱患。針對電纜施工,制定了電纜技術、質量、安全要求,保障電纜在運輸裝卸過程中,電纜及電纜盤不受到損傷。 6600米!301至302E電源電纜及配套的通訊光纜歷時一周敷設完成!目前,復肥電源遷移、302C、302B電源及配套的通訊光纜和接地設施改造完成,待301至302E電纜及配套設施投運后,公司電力系統將大幅度消除電纜中間接頭隱患,保障電力系統供電安全穩定,為公司實現“安環穩長滿優”運行奠定堅實基礎。(電儀分廠 蘇明珠)
